Innenausbau-Phasen - 12 Gewerke in 6 Monaten

Die längste und komplexeste Phase des Hausbaus: 16 bis 26 Wochen Bauzeit, 12 verschiedene Gewerke, 1.100 bis 1.700 Euro pro Quadratmeter Wohnfläche. Reihenfolge, Schnittstellen und kritische Punkte.

Hausbau Journal Redaktion
Stand: 28. April 2026 17 Min Lesezeit

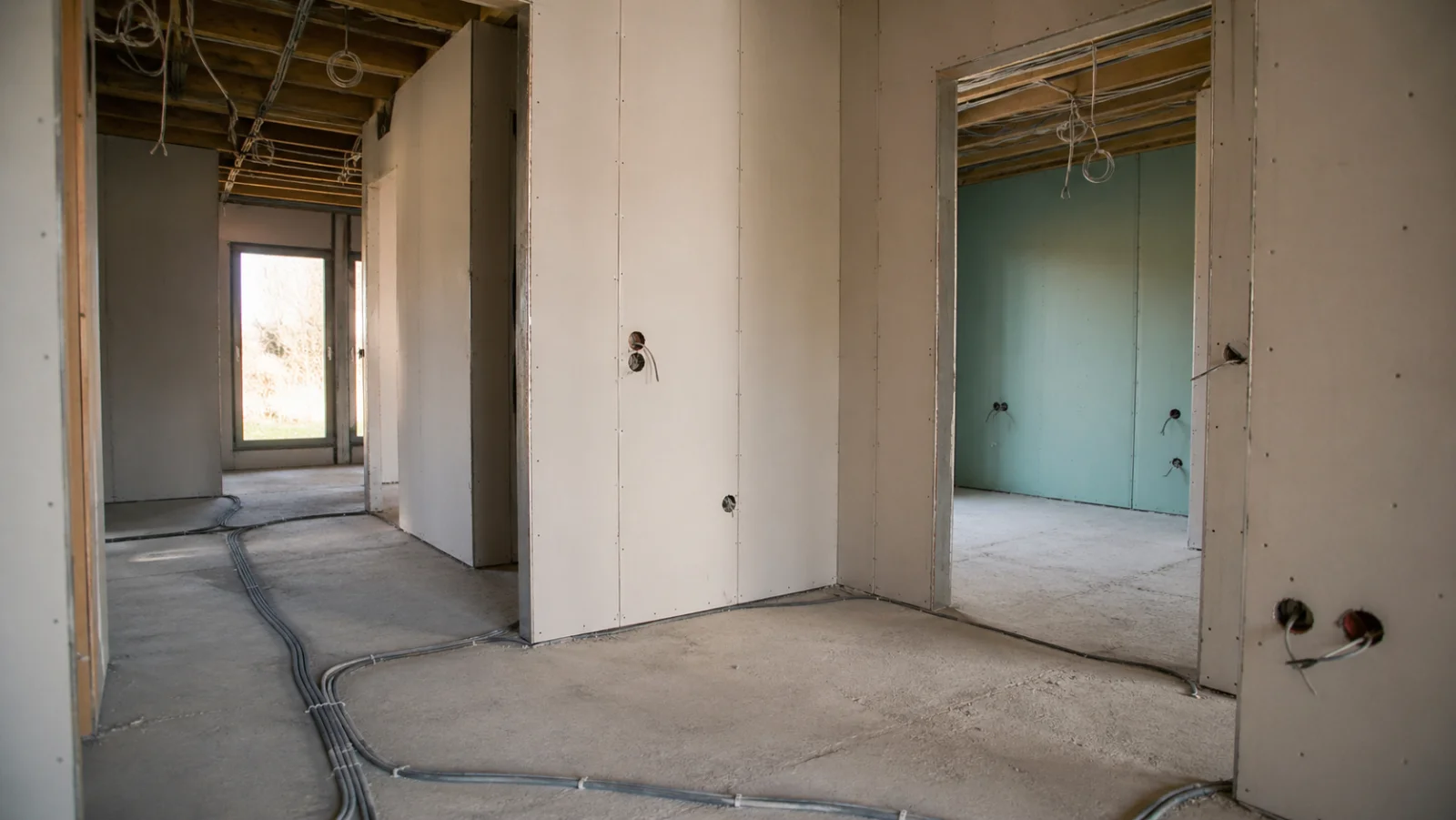

Innenausbau-Phase mit Gipskarton-Wänden und Estrich - Innenausbau
Innenausbau in der Trockenbau- und Estrich-Phase: 12 Gewerke kommen in präziser Reihenfolge zum Einsatz, Schnittstellen sind die häufigsten Streitpunkte.
16-26 Wo.
Innenausbau-Dauer Standard-EFH 140 m²
12 Gewerke
In präziser Reihenfolge teils parallel, teils nacheinander
1.100-1.700 €
Pro m² Wohnfläche Innenausbau gesamt 2026

Reihenfolge der 12 Gewerke

Der Innenausbau folgt einer klaren Reihenfolge. Jedes Gewerk hat Vorbedingungen aus früheren Gewerken und Voraussetzungen für die nachfolgenden. Wer die Reihenfolge bricht, hat Mehrarbeit, Schäden oder Streit:

  1. Fenster und Außentüren einbauen - Hülle dicht, vor allem im Winter Bauphysik-Voraussetzung
  2. Heizung-Sanitär-Elektro-Rohinstallation - Leitungen in Wänden und Boden
  3. Innenputz - Wandoberfläche herstellen
  4. Estrich - Fußboden-Untergrund, Heizungs-Einbettung
  5. Funktionsheizen Estrich - 4 bis 6 Wochen, vor Belegung
  6. Belegreife messen - Pflicht vor Bodenbelag-Verlegung
  7. Fliesen in Bad, WC, Küche, Eingang
  8. Innentüren einsetzen - in fertige Wand-Öffnungen
  9. Maler-Arbeiten - Tapeten, Streichen, Decken
  10. Bodenbeläge verlegen - Parkett, Vinyl, Laminat
  11. Sanitärobjekte einbauen - Waschtische, WCs, Duschen, Wannen
  12. Endmontage Elektro - Schalter, Steckdosen, Leuchten
  13. Küche und Schreiner-Einbauten - meist erst kurz vor Bauabnahme
  14. Reinigung und Bauabnahme-Vorbereitung

Phase 1: Hülle dicht (Wochen 1 bis 2 nach Rohbau)

Erste Innenausbau-Phase ist der Einbau der Fenster und Außentüren. Erst dann ist die Hülle wirklich dicht und der Innenraum nicht mehr wettergeschützt-frei. Standard-Fenster sind Kunststoff (60 Prozent Marktanteil), Holz oder Holz-Aluminium (jeweils 20 Prozent). Verglasung 3-Scheiben mit Ug 0,5 bis 0,7 W pro Quadratmeter und Kelvin ist 2026 KfW-Standard.

Wichtig beim Fenstereinbau

  • Fugendämmung sauber ausgeführt (Multifunktionsband oder PU-Schaum)
  • Innen Dampfsperre, außen Schlagregen-Schutzfolie
  • Anschluss-Detail an Fensterbank und Putz vorgesehen
  • RC2 oder höhere Sicherheits-Beschläge bei erdgeschossigen Fenstern empfohlen

Mehr unter Baufördung und in den Spezifikations-Anforderungen der Effizienzhaus-Standards.

Phase 2: Heizung-Sanitär-Elektro-Rohinstallation (Wochen 2 bis 6)

In den noch unverputzten Wänden und im Estrich-Bereich werden alle Versorgungs-Leitungen verlegt. Drei Gewerke arbeiten oft parallel:

Heizungs-Rohinstallation

Wärmepumpen-Inneneinheit oder Heizkessel im Hauswirtschaftsraum, Pufferspeicher, Heizkreis-Verteilung. Fußbodenheizungs-Rohre auf der Bodenplatte oder Trittschalldämmung verlegen, mit Tackerschienen oder Trägermatten fixieren. Bei einem 140-Quadratmeter-Haus rund 600 bis 900 Meter Heizrohr, 8 bis 12 Heizkreise.

Sanitär-Rohinstallation

Frischwasser-Leitungen aus PE oder Kupfer in den Wänden und im Boden. Abwasser-Rohre DN 50 (Waschtisch, Dusche), DN 75 (Wanne), DN 100 (WC). Steigleitung im Steigschacht. Anschluss-Stutzen für spätere Sanitärobjekte. Mehr unter Baunebenkosten.

Elektro-Rohinstallation

Leerrohre in Wänden, Decken, Fußbodenkonstruktion. Verteiler-Schrank, Hauptanschluss, Erdungs-Anschluss. Bei einem Smart-Home pro Raum mehrere Leitungen für Beleuchtung, Steckdosen, Bus-System (KNX), Netzwerk. Aufwändiger als klassische Verkabelung, aber zukunftssicher.

Phase 3: Putz und Estrich (Wochen 6 bis 12)

Innenputz

Maschinenputz auf Wänden und Decken, in zwei Lagen: Unterputz (rau) und Oberputz (glatt). Trocknungs-Phase 7 bis 14 Tage. Standard ist Gipsputz, in Bädern und Feuchträumen Kalk-Zement-Putz. Stärke 10 bis 15 mm. Bei einem 140-Quadratmeter-Haus 4 bis 6 Tage Putz-Arbeit, dann Trocknung.

Estrich

Auf der Fußboden-Konstruktion (Trittschalldämmung, Wärmedämmung, Fußbodenheizungs-Rohre) wird Estrich gegossen. Standard: Zementestrich (langsame Trocknung 28 bis 42 Tage bis Belegreife) oder Fließestrich auf Calciumsulfat-Basis (schneller Belegreife in 14 bis 21 Tagen). Stärke 6 bis 8 cm.

Funktionsheizen

Nach Aushärten des Estrichs wird die Fußbodenheizung eingeschaltet und das Funktionsheizen durchgeführt. Schrittweise Temperatur-Steigerung über 4 bis 6 Wochen, dann Belegreife-Messung. Damit wird der Estrich kontrolliert getrocknet, bevor er belegt wird.

Phase 4: Trockene Gewerke (Wochen 12 bis 22)

Fliesen-Arbeiten

In Bad, WC, Küche, Eingang. Bei modernen Bädern oft bodengleiche Duschen mit Linienentwässerung - aufwendiger zu fliesen, aber optisch zeitgemäß. Standard-Quadratmeter-Preise Fliese: 30 bis 80 Euro Material plus 50 bis 90 Euro Verlegung.

Innentüren einsetzen

Türzargen werden in die fertigen Wand-Öffnungen eingesetzt, Türblätter aufgehängt. Standard sind Stumpf-Einlass-Türen mit umlaufender Zarge. Bei wenig Platz Schiebetüren als Alternative. Pro Innentür Material- und Einbau-Kosten 250 bis 600 Euro.

Maler-Arbeiten

Wände und Decken werden weiß oder farbig gestrichen, Tapeten geklebt, Decken mit Kalk- oder Silikatfarbe behandelt. Bei einem 140-Quadratmeter-Haus 7 bis 12 Tage Arbeit. Häufiger Eigenleistungs-Bereich.

Bodenbeläge verlegen

Parkett (massiv oder Mehrschicht), Vinyl, Laminat, Designboden. Pro Quadratmeter Material plus Verlegung 40 bis 120 Euro. Wer hier eigene Bodenbeläge verlegt, spart 8.000 bis 15.000 Euro im Standard-Haus.

Phase 5: Endmontage (Wochen 22 bis 26)

Sanitärobjekte einbauen

Waschtische, WCs (Wand-WCs sind aktuell Standard), Duschwannen oder bodengleiche Duschen, Badewannen, Armaturen. Anschluss an die Rohinstallation. Pro Bad rund 5.000 bis 12.000 Euro Sanitärobjekte plus Einbau.

Endmontage Elektro

Schalter, Steckdosen, Leuchten installieren. Verteiler-Schrank in Betrieb nehmen, Sicherheits-Prüfung der gesamten Elektro-Installation, E-Check nach DIN VDE 0100-600. Erst danach ist die Elektro-Anlage rechtssicher abnahmebereit.

Küche

Küchen-Einbau ist meist Sache des Bauherrn (separate Beauftragung beim Küchenstudio). Lieferzeit 6 bis 10 Wochen. Anschluss an Strom, Wasser, Abwasser, Lüftung durch den jeweiligen Fach-Handwerker. Standard-Küche 12.000 bis 25.000 Euro, hochwertige 30.000 bis 60.000 Euro.

Schreiner-Einbauten

Maßgefertigte Einbauschränke, Garderoben, Sideboards. Optional, oft erst nach Einzug nachgerüstet.

Reinigung und Bauabnahme-Vorbereitung

Bauschutt entfernen, Fenster und Böden reinigen, Mängel-Liste der Baufirma vor Bauabnahme prüfen. Idealerweise 1 bis 2 Wochen vor Bauabnahme abgeschlossen, sodass das Haus bei der Begehung sauber ist.

Innenausbau-Kosten 2026

Detail-Kostenrahmen für 140 m² Haus

PositionKostenrahmen
Fenster und Außentüren22.000 - 38.000 €
Heizungs-Anlage komplett (Wärmepumpe)28.000 - 45.000 €
Sanitär-Rohinstallation und Objekte18.000 - 32.000 €
Elektro-Installation18.000 - 32.000 €
Innenputz und Spachtel10.000 - 16.000 €
Estrich (Fließ oder Zement)8.000 - 14.000 €
Fliesen Bad und Küche9.000 - 16.000 €
Innentüren komplett4.500 - 9.000 €
Maler-Arbeiten5.500 - 11.000 €
Bodenbeläge (Parkett, Vinyl)9.000 - 18.000 €
Küche12.000 - 30.000 €
Treppe Innenausbau (Geländer, Belag)4.000 - 8.000 €
Innenausbau-Summe148.000 - 269.000 €

Kritische Schnittstellen zwischen Gewerken

Wo geht im Innenausbau am häufigsten etwas schief? Zwischen den Gewerken. Drei Beispiele:

  • HSE und Putzer: wenn die Wandschlitze nicht sauber wieder verschlossen sind oder die Anschluss-Dosen nicht plan in der Wand liegen, ist der Putz später uneben oder die Dosen stehen heraus.
  • Estrich und Fliesenleger: wenn der Estrich nicht belegreif ist, kann der Fliesenleger nicht arbeiten - bzw. wenn er trotzdem arbeitet, entstehen Hohlräume unter den Fliesen.
  • Maler und Bodenleger: klassisch der Reibungspunkt - wer macht erst was? Standardmäßig zuerst Maler-Arbeiten, dann Bodenbeläge. Wenn umgekehrt, ist der neue Boden gefährdet.

Eine erfahrene Bauleitung vermittelt zwischen den Gewerken und stimmt die Termine genau ab. Bei Bauträger-Verträgen ist das im Preis enthalten, bei Stückwerks-Beauftragung muss der Bauherr selbst die Koordination übernehmen.

Bauzeit-Optimierung

Bauunternehmen haben verschiedene Strategien, den Innenausbau zu beschleunigen. Drei Hebel:

  • Fließestrich statt Zementestrich: spart 14 bis 21 Tage Trocknung. Mehrkosten 1 bis 3 Euro pro Quadratmeter, dafür schnellere Belegreife.
  • Trockenbau statt klassischer Putz: Gipskartonwände werden in Tagen errichtet, nicht in Wochen wie der Putz. Spart bei mehreren Räumen 2 bis 3 Wochen Bauzeit.
  • Vorgefertigte Bad-Module: komplette Sanitär-Module mit Fliesen, Sanitärobjekten, Beleuchtung werden in 1 bis 2 Tagen montiert. Sehr schnell, aber teurer.

Häufige Fehler im Innenausbau

  • Estrich vor Belegreife belegen. Verfärbungen unter Parkett, Hohlräume unter Fliesen. Pflicht: Calciumcarbid-Messung vor Verlegung.
  • HSE-Pläne nicht synchronisieren. Wenn die Heizungs-, Sanitär- und Elektro-Pläne nicht zueinander passen, kreuzen sich Leitungen oder werden Aussparungen vergessen.
  • Putz auf zu feuchten Wänden. Bei einer Massivbau-Hülle muss die Wand mindestens 4 Wochen trocknen, bevor der Innenputz aufgetragen wird.
  • Innentüren zu früh einsetzen. Erst nach Putz und Bodenbelag, sonst werden die Türen verschmutzt oder beschädigt.
  • Bodenbeläge ohne Belegreife verlegen. Klassischer Schaden mit teurer Nacharbeit.
  • Endmontage Elektro vor Maler. Wenn die Schalter und Steckdosen schon montiert sind, ist das Streichen aufwendiger und das Ergebnis schlechter.
  • Küchen-Anschlüsse zu spät planen. Strom, Wasser, Abwasser für die Küche müssen schon in der Rohinstallation berücksichtigt werden, sonst entstehen sichtbare Leitungen.
  • Bauleitung-Kommunikation versäumen. Wer als Bauherr nicht regelmäßig vor Ort ist und die Schnittstellen nicht überprüft, verlässt sich auf eine Bauleitung, die nicht immer optimal arbeitet.
  • Mängel mündlich kommunizieren. Was nicht schriftlich gerügt wird, ist später schwer durchsetzbar. Mehr unter Mängelrüge-Vorlage.
  • Vorletzte Rate vor Mängelbeseitigung zahlen. Wer 95 Prozent der Bausumme vor Bauabnahme zahlt, hat keine Hebel mehr für Mängel-Behebung.

Eigenleistung im Innenausbau

Innenausbau-Arbeiten eignen sich am besten für Eigenleistung. Real einsparbar sind 8.000 bis 18.000 Euro bei 250 bis 500 Stunden Eigenleistung. Empfohlene Bereiche:

  • Maler-Arbeiten: 80 bis 150 Stunden, Ersparnis 4.000 bis 7.000 Euro
  • Bodenbeläge verlegen (Vinyl, Laminat): 40 bis 80 Stunden, Ersparnis 1.500 bis 3.500 Euro
  • Tapezieren: 30 bis 60 Stunden, Ersparnis 1.000 bis 2.500 Euro
  • Räumarbeiten und Reinigung: 60 bis 120 Stunden, Ersparnis 1.500 bis 3.500 Euro
  • Außenanlagen und Pflaster: 80 bis 200 Stunden, Ersparnis 3.000 bis 8.000 Euro

Detail unter Eigenleistung im Hausbau und Muskelhypothek.

Innenausbau Zeitplan kompakt

WochenPhaseHauptgewerk
1 - 2Hülle dichtFenster und Außentüren
2 - 6RohinstallationHeizung, Sanitär, Elektro
6 - 8InnenputzPutzer
8 - 10EstrichEstrich-Verleger
10 - 16Funktionsheizen, Belegreife abwartenWartephase
16 - 18Fliesen-ArbeitenFliesenleger
18 - 19Innentüren einsetzenSchreiner
19 - 21Maler-ArbeitenMaler / Eigenleistung
21 - 22BodenbelägeBodenleger / Eigenleistung
22 - 24Sanitärobjekte, Endmontage ElektroSanitär, Elektriker
24 - 26Küche, Reinigung, Bauabnahme-VorbereitungKüchen-Bauer

Vorbereitung der Bauabnahme

Vor der formellen Bauabnahme sollten Bauherren das Haus selbst durchgehen und eine eigene Mängel-Liste erstellen. Tipp: ein Bausachverständiger als Begleitung der Bauabnahme (800 bis 1.500 Euro) findet typisch 25 bis 60 Mängel - 10-fache Ersparnis gegenüber den Beseitigungs-Kosten der Mängel. Mehr unter Bauabnahme.

Lieferzeiten kritischer Materialien

Im Innenausbau sind manche Materialien mit langen Lieferzeiten kritisch. Wer hier nicht früh bestellt, hat Bauzeit-Verzögerungen.

  • Fenster: 6 bis 10 Wochen Lieferzeit, bestellen direkt nach Rohbau-Beginn
  • Wärmepumpe: 8 bis 16 Wochen je nach Hersteller, früh bestellen
  • Innentüren: 4 bis 8 Wochen, im Erdgeschoss-Wand-Stadium bestellen
  • Bodenbeläge hochwertig (Massivparkett): 4 bis 8 Wochen
  • Sanitärobjekte und Armaturen Designer-Serie: 4 bis 12 Wochen
  • Küche: 6 bis 10 Wochen, nach Innenputz mit Aufmaß bestellen
  • Wandheizung statt Heizkörper: diskrete Heizflächen in Wand-Putz integriert. Mehrkosten gering, deutlich höherer Wohnkomfort.
  • Smart-Home-Integration: KNX-Bus oder Wireless-Lösungen für Heizung, Beleuchtung, Beschattung. Mehrkosten 8.000 bis 25.000 Euro je nach Umfang.
  • Bodengleiche Duschen Standard: moderner, barrierefreier, optisch hochwertig. Mehrkosten 800 bis 2.000 Euro pro Bad.
  • Mineralische Putze: Lehmputz oder Kalkputz statt Gipsputz. Bessere Bauphysik, höherer Komfort, etwas höhere Kosten.

Estrich-Arten im Vergleich

Drei Estrich-Arten sind 2026 marktüblich. Die Wahl beeinflusst Trocknungs-Zeit, Bauzeit, Kosten und Belastbarkeit.

Zementestrich

Klassisch, robust, kostengünstig. Trocknungs-Zeit bis Belegreife: 28 bis 42 Tage je nach Schichtdicke und Klima. Kosten: 35 bis 55 Euro pro Quadratmeter inklusive Verlegung. Belastbarkeit sehr hoch (auch für Garagen geeignet). Hauptnachteil: lange Trocknung verzögert den Bauablauf.

Calciumsulfat-Fließestrich (Anhydritestrich)

Schnellere Trocknung 14 bis 21 Tage. Selbstnivellierend, daher sehr eben. Kosten: 40 bis 60 Euro pro Quadratmeter. Nicht geeignet für dauerhaft feuchte Bereiche (Außenflächen, Garagen). Häufige Wahl für Wohnräume bei Standard-Anforderungen.

Trocken-Estrich (Trockenestrich-Platten)

Vorgefertigte Estrich-Elemente werden auf der Trittschalldämmung verlegt, kein Trocknen nötig - direkt belegbar. Mehrkosten gegenüber konventionellem Estrich 25 bis 40 Prozent. Sinnvoll bei eilten Bauvorhaben oder bei Renovierung im Bestand.

Heizung im Innenausbau

Die Heizungsanlage 2026 ist meist eine Wärmepumpe. Sole-Wasser-WP (mit Erdwärme), Luft-Wasser-WP (am häufigsten) oder Wasser-Wasser-WP (bei verfügbarem Grundwasser). Der Innenausbau-relevante Teil: Inneneinheit mit Pufferspeicher, Heizkreis-Verteilung, Fußbodenheizungs-Rohre, Heizkörper in Bädern (handtuchwarm).

Fußbodenheizung Standard

Niedrige Vorlauftemperatur (32 bis 38 Grad) optimal für Wärmepumpen-Effizienz. Rohre auf Tackerschiene oder Trägermatte verlegt, mit Estrich überdeckt. Pro Quadratmeter Wohnfläche rund 8 bis 14 Meter Heizrohr. Heizkreis-Verteiler im Hauswirtschaftsraum, mit elektrischem Stellantrieb pro Heizkreis.

Wand- und Deckenheizung als Alternative

Statt oder zusätzlich zur Fußbodenheizung. Wand- oder Deckenflächen werden als Strahlflächen genutzt - sehr behaglich, weil die Wärme als Strahlung kommt. Mehrkosten 30 bis 60 Euro pro Quadratmeter Heizfläche. Bei kleinen Räumen oder Bädern als Ergänzung sinnvoll.

Elektro-Standards 2026

Eine moderne Elektro-Installation hat deutlich mehr Anschlüsse als noch vor 10 Jahren. Empfehlungen für ein 140-Quadratmeter-Haus 2026:

  • Pro Wohnraum 6 bis 10 Steckdosen-Punkte, davon 2 in Bett-Nähe für Schlafzimmer
  • Mehrere Strom-Kreise pro Etage, getrennt nach Funktion (Licht, Steckdose, Großgeräte)
  • FI-Schutzschalter für alle Steckdosen nach DIN VDE 0100-410
  • LAN-Verkabelung CAT-7 in jedem Wohnraum (Heimkino, Home-Office, Smart-TV)
  • Smart-Home-Verkabelung KNX-Bus für Beleuchtung, Beschattung, Heizung
  • Photovoltaik-Vorbereitung Leerrohr vom Dach in den Hausanschluss-Raum
  • Wallbox-Anschluss in Garage oder Carport (3-phasig 11 oder 22 kW)
  • Notstrom-Vorbereitung Anschluss-Möglichkeit für Notstrom-Generator (optional)

Sanitär-Detail

Pro Bad ein Standard-Set: Waschtisch mit Unterschrank, Wand-WC mit Vorwand-Element, bodengleiche Dusche oder Wanne mit Armaturen. Bei größeren Bädern auch Doppelwaschtisch und freistehende Wanne.

Wand-WC vs Stand-WC

Wand-WC ist 2026 Standard. Optisch eleganter, einfachere Reinigung, höhenverstellbar. Mehrkosten gegenüber Stand-WC: 200 bis 500 Euro pro Bad. Vorwand-Element mit Spülkasten und Drücker-Platte ist Pflicht für die Montage.

Bodengleiche Dusche

Vorbereitung im Estrich-Stadium: Linienentwässerung oder Punktentwässerung in der Mitte. Gefälle 1 bis 2 Prozent. Mehrkosten gegenüber Duschwanne 1.500 bis 3.500 Euro pro Dusche - inkl. Abdichtung, Linienentwässerung, Fliesen-Aufwand.

Koordination der Gewerke

Die Innenausbau-Phase ist die Phase, in der eine erfahrene Bauleitung den größten Unterschied macht. 12 Gewerke müssen in präziser Abfolge koordiniert werden, mit eng getakteten Schnittstellen. Drei Aufgaben der Bauleitung:

  • Termin-Koordination: wann kommt welches Gewerk, wer wartet auf wen, wie wird Zeit kompensiert wenn ein Gewerk verzögert
  • Schnittstellen-Klärung: wenn HSE-Schlitze in der Wand sind, wer macht sie zu? Putzer oder HSE-Firma? Vor Vertragsabschluss klären
  • Mängel-Begleitung: bei aufgetretenen Mängeln zwischen Gewerk-Verantwortung klären, Korrektur einfordern, Dokumentation

Bauherren-Kontrollen pro Innenausbau-Phase

Wer als Bauherr selbst kontrollieren will, sollte mindestens 6 bis 8 Termine pro Innenausbau-Phase einplanen. Kritische Termine:

  1. Vor Putz: HSE-Schlitze und Anschlüsse prüfen, Aussparungen für Schalter und Steckdosen
  2. Vor Estrich: Trittschalldämmung, Wärmedämmung, Fußbodenheizungs-Rohre, Druckprobe der Heizungs-Anlage
  3. Funktionsheizen: Protokoll der Estrich-Heizung, Belegreife-Messung dokumentieren
  4. Vor Fliesen: Fliesen-Auswahl, Verlegungs-Muster, Fugenbreite
  5. Vor Maler: Wandoberflächen, Spachtel-Qualität, Schalter und Steckdosen-Positionen
  6. Vor Bodenbelag: Estrich-Belegreife per Calciumcarbid-Messung dokumentiert
  7. Bei Endmontage Sanitär: Anschluss-Detail, Silikon-Fugen, Funktion der Armaturen
  8. Bei E-Check vor Bauabnahme: Protokoll der Elektro-Prüfung, FI-Schutzschalter funktionieren

Bauphysik im Innenausbau

Im Innenausbau werden bauphysikalische Anschlüsse hergestellt, die später kaum nachzubessern sind. Drei Schwerpunkte:

Luftdichtheit der Hülle

Vor Verputz und Estrich wird ein Blower-Door-Test durchgeführt. Im Haus wird Über- oder Unterdruck erzeugt, Lecks werden mit Rauch oder Anemometer detektiert. Anforderung KfW: n50-Wert maximal 1,5 bei kontrollierter Lüftung. Kosten 600 bis 1.200 Euro für den Test, ggf. zusätzlich für Nachbesserung der Anschlüsse.

Lüftungs-Konzept

Bei luftdichten Häusern ist eine kontrollierte Wohnraumlüftung mit Wärmerückgewinnung (KWL) Pflicht. Lüftungsrohre durch das Haus, zentrale Lüftungs-Anlage im Dachboden oder Hauswirtschaftsraum, Anschluss-Stutzen in jedem Wohnraum (Zuluft) und in Küche, Bad, WC (Abluft). Mehrkosten 8.000 bis 15.000 Euro für ein 140-Quadratmeter-Haus, wirtschaftlich amortisiert über 12 bis 18 Jahre durch Wärmerückgewinnung.

Schallschutz

Trennwände zwischen Wohnräumen mindestens 53 dB R'w nach DIN 4109. Treppenhaus zu Wohnräumen mindestens 52 dB. Fußboden-Trittschalldämmung 28 mm Mineralwolle oder gleichwertig. Bei Wunsch nach erhöhtem Schallschutz: zusätzliche Dämm-Schichten im Wand- und Boden-Bereich. Mehrkosten 3.000 bis 8.000 Euro. Mehr unter Schallschutz DIN 4109.

Bauwasser, Baustrom und Bautagebuch

Während des Innenausbaus läuft der Wasser- und Strom-Verbrauch über die provisorischen Bauanschlüsse. Pro Monat Innenausbau-Phase rechnen Sie mit 80 bis 150 Euro Bauwasser-Kosten und 200 bis 500 Euro Baustrom-Kosten. Erst mit der Bauabnahme wird auf normalen Hausanschluss umgestellt - dann beginnen die regulären Rechnungen.

Generalunternehmer vs Stückwerks-Beauftragung

Im Innenausbau gibt es zwei grundsätzliche Vorgehens-Modelle:

  • Generalunternehmer (GU) oder Generalübernehmer (GÜ): ein Anbieter koordiniert alle Gewerke, der Bauherr hat einen Ansprechpartner. Standard bei Bauträger- und Fertighaus-Verträgen. Vorteil: weniger Aufwand, klare Verantwortung. Nachteil: 8 bis 15 Prozent Aufschlag im Vergleich zu Einzelvergabe.
  • Stückwerks-Beauftragung: der Bauherr beauftragt jedes Gewerk einzeln. Mehr Aufwand bei Koordination, kann aber 8 bis 15 Prozent Kosten sparen. Sinnvoll, wenn der Bauherr Bau-Erfahrung hat oder eine eigene Bauleitung beauftragt. Mehr unter Generalübernehmer und Generalunternehmer.

Zahlungsplan im Innenausbau

Bei Bauträger- oder Generalunternehmer-Verträgen erfolgt die Zahlung in Teilraten nach Bauphasen. Im Innenausbau typisch:

  • Nach Fenstern eingebaut: 5 bis 10 Prozent der Bausumme
  • Nach HSE-Rohinstallation: 10 bis 15 Prozent
  • Nach Putz und Estrich: 8 bis 12 Prozent
  • Nach Bezugsfertigkeit: 10 bis 15 Prozent
  • Schlusszahlung nach Bauabnahme: mindestens 5 bis 10 Prozent reserviert

Wichtig: Schlusszahlung Zug um Zug gegen Mängelbeseitigung freigeben. Wer alles vor Bauabnahme bezahlt hat, hat keine Hebel mehr.

Bauzeit-Realismus

Die im Bauvertrag genannten Bauzeiten sind oft optimistisch kalkuliert. Realistische Erwartung: 7 von 10 Bauvorhaben überziehen die geplante Bauzeit um 4 bis 12 Wochen. Häufige Ursachen sind Lieferengpässe (Fenster, Wärmepumpe), Wetter-Verzögerungen, Krankheits-Ausfälle der Handwerker, parallele Baustellen-Konflikte beim Bauunternehmer. Wer den Einzug auf einen festen Termin plant (zum Beispiel Mietvertrag-Ende oder Geburt), sollte 8 bis 12 Wochen Reserve einplanen. Mehr unter Bauzeit-Verzögerung.

Schlüsselübergabe vs Bauabnahme

Achtung Falle: Wer bei der Schlüsselübergabe einzieht und das Haus nutzt, gibt damit nach BGB §640 oft schon konkludent die Bauabnahme ab - ohne Mängel-Protokoll. Pflicht-Reihenfolge: erst formelle Bauabnahme mit Sachverständigem, Mängel-Protokoll, Schlusszahlung Zug um Zug gegen Mängelbeseitigung, dann Schlüsselübergabe. Wer das umkehrt, verliert den entscheidenden Hebel.

Ausführungs-Qualität erkennen

Die Innenausbau-Qualität zeigt sich in Detail-Lösungen, die einem Laien selten ins Auge stechen. Sechs Indikatoren für gute Ausführung:

  • Saubere Putzeke an Türlaibungen: klare 90-Grad-Kanten, keine Risse, keine Ausbrüche
  • Fugen-Bilder bei Fliesen gleichmäßig: alle Fugen exakt 2 oder 3 mm, parallel, sauber verfugt
  • Boden-Sockelleisten dicht an Wand und Boden: kein Spalt, gerade Linie
  • Türen schließen sauber: kein Schleifen, kein Klemmen, gleichmäßige Spalten zur Zarge
  • Schalter und Steckdosen plan in der Wand: nicht heraus stehend, parallele Anordnung
  • Bodenbelag ohne sichtbare Fugen oder Wölbungen

Wer bei der Bauabnahme diese sechs Indikatoren bewusst durchgeht, erkennt 80 Prozent der Ausführungs-Qualität.

Küchen-Anschluss-Detail

Die Küche ist meist die erste Sonderbeauftragung außerhalb des Bauunternehmer-Vertrags. Damit Anschlüsse passen, muss die Küchen-Planung früh im Innenausbau-Prozess starten - rund 12 bis 16 Wochen vor Einzug. Der Küchen-Planer braucht: genaue Maße der Küche-Räume, Position der Wasser- und Abwasser-Anschlüsse, Strom-Anschlüsse für Kühlschrank, Backofen, Geschirrspüler, Dunstabzug.

Wichtig: Anschluss-Höhen pro Gerät unterschiedlich. Wasser für Spüle 50 cm über Boden, Abwasser 30 cm. Strom für Backofen 70 cm hoch (3-phasig), für Steckdosen über der Arbeits-Platte 110 cm. Der Küchen-Planer übermittelt die Maße an den Sanitär- und Elektriker, sodass die Anschlüsse exakt passen. Wer das nicht koordiniert, hat sichtbare Schläuche oder Verlängerungs-Kabel hinter der Küche.

Bad-Aufbau-Detail

Im Bad fließen mehrere Gewerke zusammen. Vier Punkte sind kritisch:

  • Abdichtung der Wand und Boden: vor Fliesen-Verlegung muss eine wasserdichte Schicht (Flüssigfolie oder Bitumen-Bahn) aufgetragen werden, vor allem in Spritzwasser-Bereichen.
  • Vorwand-Element für Wand-WC: Stahl-Konstruktion mit Spülkasten und Anschluss-Stutzen, vor dem Fliesen sauber ausgerichtet.
  • Linien- oder Punktentwässerung der Dusche: Gefälle 1 bis 2 Prozent zur Entwässerung, exaktes Maß für Linien-Schiene wichtig.
  • Sanitärobjekt-Bohrungen in Fliesen: nach Fliesen-Verfugung mit Diamant-Bohrer, Position muss exakt zum Sanitärobjekt passen.

Raumgestaltung in der Innenausbau-Phase

Wer beim Innenausbau Wert auf hochwertige Raumgestaltung legt, plant Detail-Aspekte früh. Sechs Themen:

  • Beleuchtungs-Konzept: Hauptlicht, Stimmungs-Licht, Akzent-Licht. Pro Raum 3 bis 5 verschiedene Schalt-Kreise. Smart-Home-Integration ermöglicht Szenen-Steuerung.
  • Akustik-Optimierung: in Wohnräumen mit hohen Decken oder offener Architektur Schallabsorber an Decke oder Wand. Mehrkosten 1.500 bis 4.000 Euro pro Raum.
  • Material-Auswahl: Massivparkett vs Mehrschichtparkett, Naturstein vs Feinsteinzeug-Fliesen. Höhere Material-Kosten zahlen sich oft über Lebensdauer aus.
  • Farb-Konzept: Wandfarben pro Raum entschieden, Decken meist weiß oder leicht abgesetzt. Maler bekommt Farb-Liste mit RAL-Nummern oder Hersteller-Code.
  • Sonnenschutz: außenseitige Rollladen oder innenseitige Verdunklung. Außenseitige Rollläden mit motorischem Antrieb 1.200 bis 2.500 Euro pro Fenster.
  • Möbelplanung: Position der Möbel muss zur Steckdosen-Anordnung passen, sonst entstehen sichtbare Verlängerungs-Kabel.

Materialien-Auswahl und Mustermappen

Bei Bauträger- und Generalunternehmer-Verträgen sind die Standard-Materialien im Vertrag spezifiziert (Fliesen aus Mustermappe X, Boden aus Y, Sanitärobjekte Hersteller Z). Wer hochwertigere Ausstattung wünscht, zahlt Aufpreise. Viele Bauträger bieten Mustermappen mit Standard-Auswahl - oft nur 4 bis 8 Varianten pro Position. Wer individuelle Wahl will, kommt schnell auf 5.000 bis 25.000 Euro Aufpreise. Vor Vertragsabschluss klären, was an Standard-Auswahl möglich ist und was Aufpreise kostet.

Haftung und Mängel im Innenausbau

Mängel im Innenausbau sind 5 Jahre nach Bauabnahme nach BGB §634a anspruchs-fähig. Häufige Innenausbau-Mängel: Risse im Putz, Verfärbungen unter Bodenbelägen, Schiefstand von Innentüren, fehlerhafte Fliesen-Verfugung, undichte Sanitärobjekte. Wer Mängel schriftlich rügt, sichert die Anspruchs-Frist. Mehr unter Mängelrüge-Vorlage und Bauabnahme.

FAQ - Innenausbau-Phasen

Wie lange dauert der komplette Innenausbau?
Beim Standard-Einfamilienhaus 140 Quadratmeter dauert der Innenausbau 16 bis 26 Wochen, also 4 bis 6 Monate. Vom Einbau der Fenster bis zur Schlüsselübergabe. Bei einem Generalunternehmer-Bauvorhaben oft 18 bis 22 Wochen, bei einer Stückwerks-Beauftragung über mehrere Einzelgewerke deutlich länger.
Was ist die richtige Reihenfolge der Gewerke?
Erst Fenster und Außentüren (Hülle dicht), dann Heizung-Sanitär-Elektro-Rohinstallation, dann Innenputz, dann Estrich plus Funktionsheizen 4 bis 6 Wochen, dann Fliesen, Innentüren, Maler, Bodenbeläge, Sanitärobjekte, Endmontage Elektro, Küche. Wer eine Phase überspringt oder vorzieht, riskiert Mehrarbeit und Schäden.
Was ist Estrich-Belegreife und warum so wichtig?
Belegreife heißt, der Estrich hat unter 2 Prozent Restfeuchte (Zementestrich) oder 0,3 Prozent (Calciumsulfat-Estrich). Erst dann darf Parkett, Fliese oder Vinyl verlegt werden. Wer zu früh belegt, hat Verfärbungen unter Parkett, Hohlräume unter Fliesen, Schäden an Vinyl. Belegreife wird mit Calciumcarbid-Methode gemessen - rund 100 Euro pro Messung beim Sachverständigen.
Was kostet der Innenausbau pro Quadratmeter 2026?
Beim Standard-Einfamilienhaus rund 1.100 bis 1.700 Euro pro Quadratmeter Wohnfläche. Bei 140 Quadratmeter also 154.000 bis 238.000 Euro - oft 50 Prozent der gesamten Bausumme. Größte Posten: Heizung-Sanitär-Elektro (40 bis 50 Tausend Euro), Bodenbeläge plus Fliesen (20 bis 35 Tausend), Putz und Estrich (15 bis 25 Tausend), Maler und Innentüren (10 bis 18 Tausend).
Wo lohnt sich Eigenleistung im Innenausbau?
Maler-Arbeiten, Bodenbeläge verlegen (Vinyl, Laminat), Tapezieren, Räumarbeiten, Reinigung. Sehr gut geeignet, real einsparbar 8.000 bis 15.000 Euro bei 200 bis 400 Stunden Eigenleistung. Nicht geeignet: Heizung, Sanitär, Elektro - hier gilt Konzessionspflicht und Versicherungsschutz nur durch Fachfirmen.
Wann ist die Bezugsfertigkeit erreicht?
Wenn alle Gewerke abgeschlossen sind, die Sanitär- und Heiz-Installation funktioniert, Strom angeschlossen, eine Küche vorhanden ist und die Bauabnahme erfolgt ist. Vor der formellen Bauabnahme ist das Haus noch nicht offiziell bezugsfertig - selbst wenn objektiv bewohnbar. Der Bauunternehmer haftet bis dahin, danach 5 Jahre Gewährleistung.
Hausbau Journal Redaktion

Der unabhängige Hausbau-Ratgeber für private Bauherren in Deutschland. Recherchiert aus Primärquellen, ergänzt durch eigene Bauerfahrung und Bauherren-Interviews. Mehr über die Redaktion →
