Winterbau - Frostschutz, Mehrkosten, Bauzeit

Hausbau zwischen November und März kostet 3 bis 8 Prozent mehr und dauert 2 bis 4 Wochen länger. Frostschutz-Maßnahmen, betroffene Gewerke und wann es sich lohnt.

Hausbau Journal Redaktion
Stand: 28. April 2026 12 Min Lesezeit

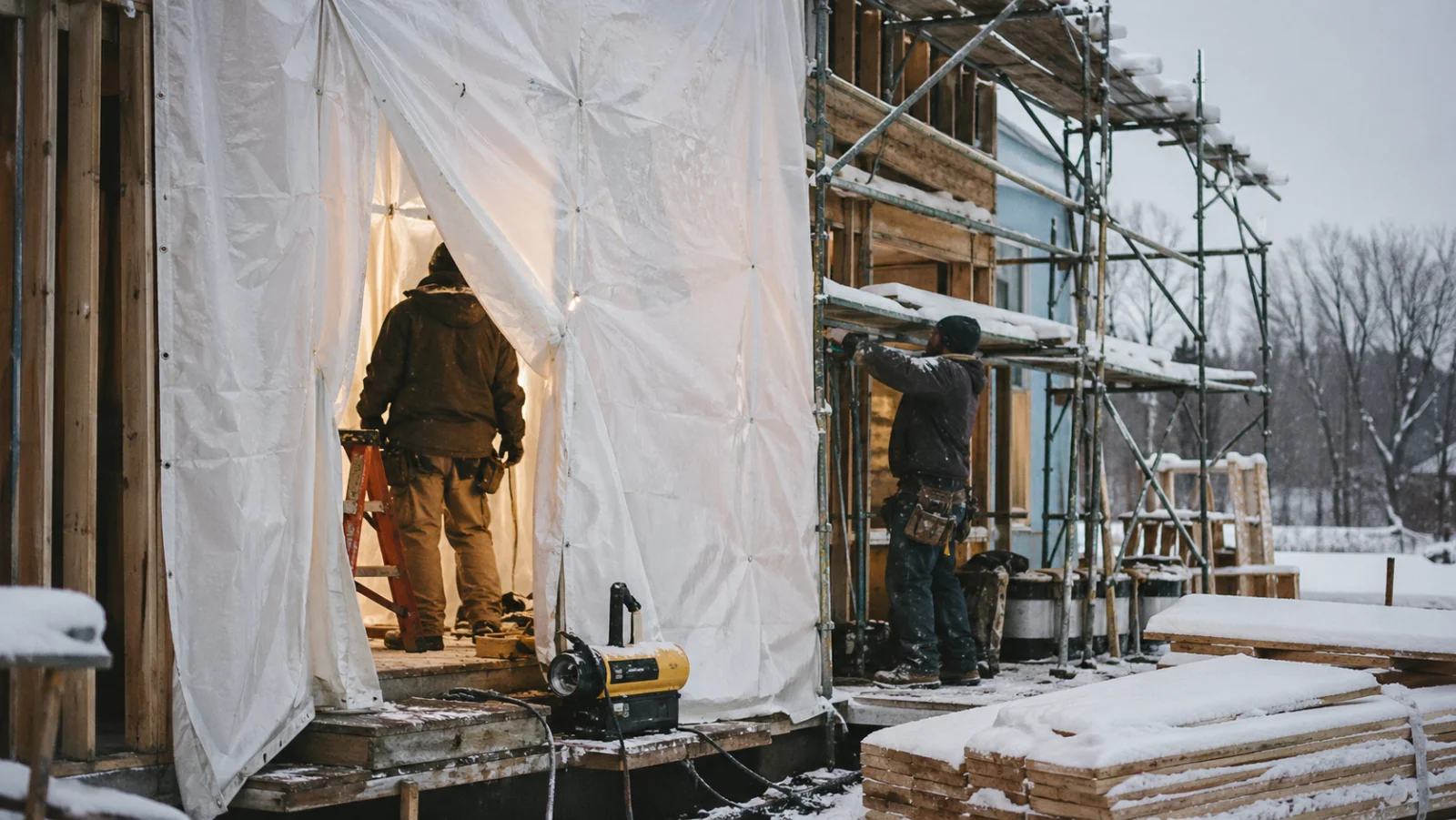

Baustelle im Schnee mit Bauzelt - Winterbau
Winterbau mit Frostschutzmaßnahmen: Mehrkosten 3 bis 8 Prozent, Bauzeit-Verlängerung 2 bis 4 Wochen.
3-8 %
Mehrkostendurch Frostschutz
2-4 Wochen
Bauzeit-Verlängerungdurch Frost-Pausen
-5 °C
Frostgrenzeunter der Baustelle ruht

Frostgrenze und Bauruhe

Die kritische Temperatur für Bauarbeiten ist minus 5 Grad. Darunter:

  • Beton bindet nicht mehr ab oder nur eingeschränkt
  • Mörtel friert vor dem Aushärten
  • Erdaushub kaum möglich (gefrorener Boden)
  • Wasser-Anschlüsse problematisch

Bei Temperaturen zwischen 0 und 5 Grad mit Frostschutzmaßnahmen weiterarbeitbar. Über 5 Grad: Standard-Bauarbeit.

Frostschutz-Maßnahmen

Beheiztes Bauzelt

Über die Baustelle wird ein Zelt mit Heizung gebaut. Innentemperatur 5 bis 10 Grad. Vorteil: alle Bauarbeiten möglich, kein Frost-Stop. Nachteil: 2.500 bis 6.000 Euro Mietkosten pro Frostperiode. Geeignet für mehrwöchigen Frosteinsatz.

Frostschutzmittel im Beton

Beton mit Frostschutzmittel ist bei Temperaturen bis minus 5 Grad noch verarbeitbar. Mehrkosten: 15 bis 25 Euro pro Kubikmeter Beton. Bei einer Bodenplatte mit 50 Kubikmeter also 750 bis 1.250 Euro Mehrkosten. Bei Mehr-Phasen-Beton-Einsatz auf der Baustelle Aufaddition möglich.

Frostschutzmittel im Mörtel

Ähnlich wie beim Beton. Mehrkosten 8 bis 15 Euro pro Kubikmeter Mörtel. Bei 20 Kubikmeter Mörtel-Verbrauch 160 bis 300 Euro.

Heizmatten und Folien

Über frisch betonierte Bauteile werden Heizmatten und Wärmedämm-Folien gelegt, damit der Beton während der Aushärtungs-Phase nicht friert. Mehrkosten: 30 bis 60 Euro pro Quadratmeter Tagesmiete. Bei 100 m² Bodenplatte und 7 Tagen also 21.000 bis 42.000 Euro - oft nicht wirtschaftlich, dann lieber beheiztes Bauzelt.

Beheizte Lagerung von Mauersteinen

Mauersteine müssen frostfrei gelagert werden, sonst sind sie strukturell geschwächt. Beheizte Lagerung kostet 200 bis 500 Euro pro Frostperiode.

Mehrkosten im Detail

MaßnahmeMehrkosten
Beheiztes Bauzelt 4 Wochen2.500 - 6.000 €
Frostschutzmittel im Beton (50 m³)750 - 1.250 €
Frostschutzmittel im Mörtel (20 m³)160 - 300 €
Heizmatten/Folien500 - 2.000 €
Beheizte Lagerung200 - 500 €
Verlängerte Aushärtung (Mehraufwand)500 - 1.500 €
Gesamt-Mehrkosten4.610 - 11.550 €

Bauzeit-Verlängerung im Winter

Im Winter dauern die folgenden Phasen länger:

  • Erdaushub: bei gefrorenem Boden 2 bis 4 Tage länger
  • Beton-Aushärtung: 14 bis 21 Tage statt 5 bis 7 Tage normalerweise
  • Mörtel-Trocknung: 5 bis 7 Tage statt 2 bis 3 Tage
  • Putz-Trocknung: 14 bis 21 Tage statt 7 bis 10 Tage

Insgesamt 2 bis 4 Wochen Bauzeit-Verlängerung pro Frostperiode.

Was geht im Winter, was nicht

Geht problemlos

  • Innenausbau ab Hülle dicht (Putz, Estrich, Maler, Boden)
  • Heizung-Sanitär-Elektro-Rohinstallation
  • Innentüren einsetzen
  • Sanitärobjekte montieren
  • Elektro-Endmontage
  • Küchen-Einbau

Nur mit Frostschutzmaßnahmen

  • Erdaushub bei mäßigem Frost
  • Bodenplatten-Betonage mit Frostschutzmittel
  • Mauerwerksarbeiten in beheiztem Bauzelt
  • Außenputz mit Frostschutzmittel

Geht im Winter nicht

  • Außenputz bei unter 0 Grad ohne Schutz
  • Pflasterarbeiten im Frost
  • Außenanlagen-Bepflanzung im gefrorenen Boden
  • Dachbegrünung
  • Estrich ohne Beheizung im Innenraum

Vorteile des Winterbaus

Der Winterbau hat auch Vorteile:

  • Bauunternehmer-Verfügbarkeit besser: im Winter weniger Auslastung, mehr Verhandlungsspielraum
  • Material-Lieferanten weniger ausgelastet: bessere Verfügbarkeit, schnellere Lieferungen
  • Preisvorteile: manche Bauunternehmer geben 3 bis 5 Prozent Winter-Rabatt
  • Innenausbau ungestört: ab Hülle dicht im Winter ungestörte Innenarbeit

Bauzeit-Strategien für den Winter

Strategie A: Frühjahrs-Spatenstich

März bis April Spatenstich, Rohbau bis September fertig, Innenausbau im Winter. Klassisch und wirtschaftlich. Vorteil: keine Frostprobleme im Rohbau, Innenausbau im beheizten Haus.

Strategie B: Sommer-Spatenstich

Juni bis Juli Spatenstich, Rohbau bis November/Dezember fertig, Innenausbau bis Frühjahr. Vorteil: zeitlich entspannte Hülle-Phase. Nachteil: Innenausbau im Winter braucht beheizten Innenraum.

Strategie C: Herbst-Spatenstich (riskant)

September bis Oktober Spatenstich, Bodenplatte und Erdgeschoss-Wände vor Frost. Bei mildem Winter durchlaufen, bei strengem Winter mehrwöchige Pause. Risiko-Strategie - nur mit erfahrenem Bauunternehmer und ausreichend Reserve.

Strategie D: Winter-Pause einplanen

November bis Februar Bauruhe, ab März Wiederaufnahme. Klassisch bei sauberer Bauplanung. Bauunternehmer schließt offiziell für 2 bis 3 Monate die Baustelle.

Versicherung im Winterbau

Bauleistungs-Versicherung ist im Winter besonders wichtig:

  • Schäden durch Schnee-Last auf nicht eingedecktem Dach
  • Schäden durch Frost an unfertigen Bauteilen
  • Schäden durch Sturmlast bei Bauzeltabriss
  • Diebstahl von Werkzeug während Bauruhe-Phase

Mehr unter Hausbau-Versicherungen.

Erfahrung des Bauunternehmers im Winter

Nicht jeder Bauunternehmer hat Erfahrung mit Winterbau. Vor Vertragsabschluss klären:

  • Hat der Bauunternehmer Winterbau-Referenzen?
  • Welche Frostschutzmaßnahmen sind im Bauvertrag enthalten?
  • Wer trägt die Mehrkosten des Frostschutzes?
  • Wer trägt die Bauzeit-Verlängerung?
  • Wie wird die Bauleitung im Winter gehandhabt?

Praxis-Tipps für den Winterbau

  • Wetter-Vorhersage täglich prüfen, kritische Termine entsprechend planen
  • Material-Anlieferungen frostsicher organisieren
  • Bauleitungs-Termine telefonisch oder online statt vor Ort
  • Foto-Doku auch bei Schneefall nicht vergessen
  • Bauzelt regelmäßig überprüfen (Schnee-Last, Verankerung)
  • Heizung im Bauzelt täglich kontrollieren
  • Frostschutz-Mörtel in geeignetem Verhältnis bestellen

Häufige Fehler beim Winterbau

  • Frostschutzmittel sparen: ohne Schutz frieren Beton und Mörtel
  • Bauzeit zu optimistisch kalkulieren: 2 bis 4 Wochen Pufferzeit einplanen
  • Mauersteine ungeschützt lagern: bei Frost strukturelle Schäden
  • Wasser-Anschlüsse nicht frostsicher: Rohrbruch droht
  • Innenraum zu kalt für Innenausbau: Putz und Estrich brauchen 12 bis 15 Grad Mindesttemperatur
  • Versicherungs-Erweiterung vergessen: Bauleistungs-Versicherung muss Frostschäden decken

Bauablauf-Optimierung Winter

Wer im Winter baut, sollte den Bauablauf so steuern, dass kritische Phasen außerhalb der tiefsten Frost-Periode liegen:

  • Bodenplatten-Betonage Oktober oder April, nicht Januar
  • Rohbau-Aufbau Mai bis September, Innenausbau ab Oktober
  • Außenputz im Frühjahr oder Herbst, nicht im Winter
  • Pflasterarbeiten im Frühjahr

Fazit Winterbau

Winterbau ist möglich, kostet aber 3 bis 8 Prozent mehr und dauert 2 bis 4 Wochen länger. Innenausbau im Winter ist unproblematisch, kritisch sind Außenarbeiten mit Beton und Mörtel. Wer flexibel ist, sollte den Spatenstich auf März bis April legen und den Winter für Innenausbau nutzen. Bei strengem Winter (Hochlagen, Norddeutschland) Bauruhe-Phase November bis Februar einplanen.

Winter-Spezifika je Bundesland

Die Frost-Häufigkeit variiert deutlich:

  • Nordsee-Küste, Niederrhein: milde Winter, oft nur 2 bis 4 Wochen Frost
  • Mittelgebirge, Schwarzwald, Bayerischer Wald: strenge Winter, 8 bis 14 Wochen Frost
  • Alpenrand: sehr strenge Winter, 12 bis 20 Wochen Frost
  • Süddeutsche Tiefebene: mittlere Winter, 4 bis 8 Wochen Frost

Wer in einer Hochlage baut, sollte mit deutlich mehr Frostzeit kalkulieren.

Bauunternehmer-Strategien im Winter

Wie gehen Bauunternehmer mit der kalten Jahreszeit um? Drei typische Strategien:

  • Voll-Winterbau: alle Frostschutzmaßnahmen, Bauzelt, beheizte Lagerung, Frostschutz-Beton. Bauzeit reduziert, aber Mehrkosten 5 bis 10 Prozent.
  • Selektiver Winterbau: Außenarbeiten ruhen, Innenausbau läuft. Standard bei vielen Bauträgern. Mehrkosten 2 bis 5 Prozent.
  • Bauruhe: November bis Februar offiziell pausieren. Keine Mehrkosten, aber Bauzeit-Verlängerung 12 bis 14 Wochen.

Bauphysik im Winterbau

Beton-Aushärtung bei Frost

Standard-Beton (Festigkeitsklasse C25/30) braucht für die Aushärtung Temperaturen über 5 Grad. Bei Frost wird die Hydratation des Zements stark verlangsamt oder gestoppt. Folge: Beton erreicht nicht die geplante Festigkeit. Ohne Frostschutz: Bauteil oft zu sanieren. Mit Frostschutzmittel oder Beheizung: Aushärtung kontrolliert, aber 2 bis 3 mal so lang wie normal.

Mörtel-Trocknung bei Frost

Mörtel zwischen Mauersteinen friert vor dem Aushärten - Wasser kristallisiert, Volumen-Vergrößerung sprengt das Mörtel-Gefüge. Ohne Frostschutz: Mauerwerk strukturell geschwächt. Mit Frostschutzmittel: Aushärtung kontrolliert, aber langsamer.

Putz im Winter

Außenputz bei unter 5 Grad nicht möglich. Innenputz braucht beheizten Innenraum (12 bis 15 Grad). Trocknungs-Phase verlängert sich um 1 bis 2 Wochen. Bei zu schneller Beheizung Risse durch Spannungen.

Praxis-Erfahrungen aus Winterbau-Projekten

Erfahrung 1: Norddeutsche Tiefebene

Familie K. baut EFH in Schleswig-Holstein, Spatenstich Oktober. Milde Wintermonate (höchstens 5 Frosttage), Bauunternehmer arbeitet durchgehend mit moderaten Frostschutzmaßnahmen. Mehrkosten 4 Prozent gegenüber Sommer-Bauvorhaben, Bauzeit-Verlängerung nur 1 Woche. Lessons learned: in milden Regionen ist Winterbau wirtschaftlich vertretbar.

Erfahrung 2: Schwarzwald, Hochlage

Familie M. baut in 800 m Höhe im Schwarzwald, Spatenstich November (zu spät geplant). Dezember bis Februar 14 Wochen Frost, Bauruhe 10 Wochen. Bauzeit-Verlängerung 12 Wochen, Mehrkosten 7 Prozent durch Frostschutz und Bauzelt. Lessons learned: in Hochlagen Winterbau möglichst vermeiden, Spatenstich auf April vorziehen.

Erfahrung 3: Mittel-Bayern

Familie B. baut bei München, Spatenstich Mai, Rohbau bis September fertig, Innenausbau Oktober bis April. Im Innenausbau-Winter keine Probleme, beheizter Innenraum ab Hülle dicht. Klassische Strategie A, wirtschaftlich und zeitlich entspannt.

Fragen an den Bauunternehmer vor Winterbau

  1. Welche Frostschutzmaßnahmen sind im Bauvertrag enthalten?
  2. Wer trägt die Mehrkosten bei strengem Winter?
  3. Gilt die ursprüngliche Fertigstellungs-Frist auch bei Bauruhe?
  4. Wer ist für die Baustellen-Sicherung in der Bauruhe-Phase verantwortlich?
  5. Werden Bauleistungs-Versicherung-Erweiterungen für den Winter abgeschlossen?
  6. Wie wird die Foto-Doku in der Bauruhe-Phase fortgeführt?
  7. Welche Erfahrung hat das Bauunternehmen mit Winterbau?

Vertragsklauseln zum Winterbau

Im Bauvertrag sollten folgende Punkte zum Winterbau geregelt sein:

  • Frostschutzmaßnahmen explizit benannt und in Kostenvoranschlag enthalten
  • Mehrkosten bei strengem Winter klar zugewiesen
  • Bauruhe-Klausel mit definierten Frist-Verlängerungs-Regeln
  • Witterungs-Klausel: bei welchen Temperaturen ruht die Baustelle
  • Versicherungs-Erweiterung für den Winter

Arbeitsschutz im Winter

Bauarbeiter im Winter brauchen besonderen Schutz:

  • Beheizte Bauzelte oder Pausenräume
  • Warme Arbeitskleidung als Pflicht
  • Eis-Streu auf Wegen
  • Sonderpausen bei extremer Kälte
  • Krankheits-Risiko deutlich höher

Der Bauunternehmer trägt die Verantwortung für den Arbeitsschutz seiner Mitarbeiter, nicht der Bauherr.

Bauablauf-Checkliste Winter

  • Bauzeit-Plan mit Frost-Pufferzeiten
  • Frostschutzmaßnahmen mit Bauunternehmer abgestimmt
  • Wetter-Vorhersage täglich monitoren
  • Bauleistungs-Versicherung mit Winter-Erweiterung
  • Foto-Doku auch bei Bauruhe
  • Baustellen-Sicherung (Diebstahl, Vandalismus)
  • Material-Lagerung frostgeschützt

Drei Entwicklungen verändern den Winterbau:

  • Vorgefertigte Bauelemente: Holz-Fertigteilbau und Beton-Fertigteile reduzieren die witterungsabhängigen Bauphasen. Hülle-Phase oft in 1 bis 2 Tagen statt 8 bis 12 Wochen.
  • Klimawandel-Trend: mildere Winter in Deutschland reduzieren die Frost-Tage. In den letzten 10 Jahren rückläufig um 25 bis 35 Prozent. Winterbau wird tendenziell einfacher.
  • Beheizte Bauzelte günstiger: durch effizientere Heizungen und besseres Material 30 bis 40 Prozent günstiger als vor 10 Jahren.

Bauleitung im Winter

Die Bauleitung im Winter ist anspruchsvoller. Drei Punkte:

  • Häufigere Vor-Ort-Kontrolle wegen Witterungs-Risiken
  • Material-Anlieferungen genauer abstimmen (Frost-Risiko)
  • Heizung in Bauzelten und Innenraum täglich kontrollieren
  • Wetter-Vorhersage in Bauablauf integrieren

Finanzierungs-Aspekt Winterbau

Banken finanzieren Winterbau zu Standard-Konditionen, wenn die Bauzeit-Verlängerung nicht erheblich ist. Bei mehr als 4 Wochen Bauruhe können sich Bereitstellungs-Zinsen erhöhen. Bei 8 bis 12 Wochen Bauruhe drohen zusätzliche Bereitstellungs-Zinsen 1.500 bis 4.000 Euro. Im Bauzeit-Plan berücksichtigen.

Winterbau-Emotion

Bauen im Winter ist psychologisch anspruchsvoll. Schnee, Kälte, kürzere Tage - Bauleitungs-Termine fühlen sich oft mühsam an. Wer nicht zwingend muss, sollte den Spatenstich auf März bis Mai legen. Wer durch äußere Umstände im Winter beginnen muss (zum Beispiel Mietvertrag-Ende, neue Job-Stelle), sollte mit Bauunternehmer und Sachverständigem die Strategie sorgfältig planen.

Helfer und Eigenleistung im Winter

Eigenleistung im Winter ist im Außenbereich kaum möglich. Bei Innenausbau ab Hülle dicht problemlos. Wer Eigenleistung im Winter plant: Maler, Tapezieren, Boden, Sanitärobjekte montieren. Kalte Hände beim Außenanlagen-Bau im Frühjahr nachholen.

Winterbau-Checkliste

  1. Bauunternehmer mit Winter-Erfahrung wählen
  2. Frostschutzmaßnahmen im Bauvertrag spezifiziert
  3. Mehrkosten-Klausel klar geregelt
  4. Witterungs-Klausel mit Bauruhe-Regel
  5. Bauleistungs-Versicherung mit Winter-Erweiterung
  6. Bauzeit-Plan mit Frost-Pufferzeiten
  7. Material-Lagerung frostgeschützt
  8. Foto-Doku auch bei Bauruhe-Phase
  9. Bauleitungs-Termine mit Wetter-Plan koordiniert
  10. Notfall-Plan bei extremem Wetter (Sturm, Schneefall)

Fazit Winterbau

Winterbau ist möglich, aber teurer und langsamer als Sommerbau. Mehrkosten 3 bis 8 Prozent, Bauzeit-Verlängerung 2 bis 4 Wochen. Wer flexibel ist, sollte den Spatenstich auf März bis April legen. Wer im Winter beginnen muss: erfahrenen Bauunternehmer wählen, Frostschutz im Vertrag fixieren, Bauleistungs-Versicherung erweitern. Innenausbau im Winter funktioniert problemlos und ist sogar wirtschaftlich vertretbar.

Frostschutzmittel im Detail

Frostschutzmittel im Beton oder Mörtel werden auf Calciumchlorid- oder Calciumnitrat-Basis hergestellt. Beide Substanzen senken den Gefrierpunkt der Beton- oder Mörtelmischung. Wichtig: bei Stahlbeton-Bauteilen kein chloridhaltiges Frostschutzmittel verwenden, weil Chlorid die Bewehrung korrodieren lässt. Stattdessen calciumnitrat-basierte Mittel - etwas teurer, aber unbedenklich für die Bewehrung.

Erweiterte Bauleistungs-Versicherung im Winter

Standard-Bauleistungs-Versicherungen decken Frostschäden meist nur eingeschränkt. Bei Winterbau-Vorhaben sollte eine erweiterte Police geprüft werden. Mehrkosten: 200 bis 500 Euro pro Bauvorhaben. Deckt zusätzlich: Schäden durch unerwarteten Frost, Schäden an Frostschutz-Equipment, Schäden durch Schnee-Last auf Bauzelten oder unfertigen Dächern.

Erfolgs-Strategie für den Winterbau

Wer den Winterbau als bewusste Entscheidung wählt (zum Beispiel weil das Grundstück erst im Herbst übergeben wird), kann mit der richtigen Planung wirtschaftlich erfolgreich sein. Drei Erfolgs-Faktoren:

  • Bauunternehmer mit Winter-Erfahrung: kennt die Tricks und Risiken
  • Klare Vertrags-Klauseln: Mehrkosten und Bauzeit-Verlängerung definiert
  • Pufferzeit eingeplant: 4 bis 8 Wochen Reserve im Bauzeit-Plan

Bauphasen-Vergleich Sommer vs Winter

PhaseSommer (Mai-Sep)Winter (Nov-Feb)
Erdarbeiten3 - 5 Wochen4 - 7 Wochen
Bodenplatte2 Wochen3 - 4 Wochen
Rohbau10 - 14 Wochen14 - 20 Wochen
Dachstuhl1 - 2 Wochen2 - 3 Wochen
Innenausbau ab Hülle dicht16 - 26 Wochen16 - 28 Wochen

Die Bauzeit-Verlängerung im Winter konzentriert sich auf die Außenarbeiten. Der Innenausbau ist nahezu wetterunabhängig.

Bauunternehmer-Suche speziell für Winterbau

Bei der Bauunternehmer-Auswahl für den Winterbau auf folgende Punkte achten:

  • Referenzen mit Winter-Spatenstich
  • Eigene Frostschutz-Ausrüstung (Bauzelt, Heizmatten)
  • Erfahrung mit Frostschutzmittel-Beton
  • Versicherungs-Kompetenz für Winterbau
  • Realistische Bauzeit-Kalkulation mit Frost-Reserve

Bauberatung speziell für Winterbau

Vor Vertragsabschluss bei einem Winterbau-Vorhaben Beratung beim Bauherrenschutzbund oder Sachverständigen empfehlenswert. Themen: realistische Bauzeit-Kalkulation, Frostschutz-Vertragsklauseln, Mehrkosten-Verteilung, Versicherungs-Erweiterung. Honorar 100 bis 250 Euro für eine Beratungs-Einheit, im Verhältnis zur Bausumme klein.

Langfristige Perspektive

Wenn Sie heute über Winterbau nachdenken, denken Sie auch an die langfristige Bauqualität. Drei Punkte:

  • Beton-Festigkeit: bei korrekt mit Frostschutz gegossenem Beton ist die Festigkeit nach 28 Tagen identisch zum Sommer-Beton. Bei mangelhaftem Frostschutz lebenslang reduzierte Festigkeit.
  • Bauphysik: kontrolliert getrocknete Bauteile haben gleiche Bauphysik wie sommer-getrocknete. Bei zu schneller oder zu langsamer Trocknung Risse möglich.
  • Lebensdauer: sauber durchgeführter Winterbau mit Frostschutz ergibt gleiche Lebensdauer wie Sommerbau. Bei mangelhaft durchgeführtem Winterbau verkürzte Lebensdauer einzelner Bauteile.

Konkrete Empfehlung 2026

Wer 2026 baut und flexibel ist: Spatenstich März bis April, Erdarbeiten und Bodenplatte bis Mai, Rohbau bis September, Hülle dicht bis Oktober, Innenausbau Oktober bis April, Bezugsfertigkeit März bis Mai 2027. Diese klassische Strategie nutzt die warme Jahreszeit für die witterungsabhängigen Phasen, der Innenausbau läuft im beheizten Innenraum unproblematisch.

Wer durch externe Faktoren in den Winter rutscht (Genehmigungs-Verzögerung, Grundstücks-Verfügbarkeit erst spät), sollte die Strategie mit dem Bauunternehmer durchsprechen und Bauruhe statt Voll-Winterbau wählen, wenn die Region kalt ist (Hochlagen, Norddeutschland mit Sturm).

Typische Winter-Fehler im Detail

  • Frühe Mauerwerksarbeiten ohne Frostschutz: wenn der Mörtel friert, ist das Mauerwerk strukturell geschwächt. Bei späterer Erkennung Sanierung schwierig, oft komplette Wand neu.
  • Bodenplatten-Betonage bei Frost ohne Schutz: Beton bindet nicht ab, Festigkeit reduziert. Im Worst-Case Bodenplatte neu.
  • Unfertiges Dach im Schnee: Dachstuhl ohne Eindeckung trägt Schnee-Last nicht zuverlässig. Empfehlung: vor erstem Schneefall mindestens Unterspannbahn aufgebracht.
  • Außenputz im Winter: bei unter 5 Grad nicht möglich, ohne Frostschutz Risse und Putz-Abplatzungen.

FAQ - Winterbau

Ab wann ruht die Baustelle wegen Frost?
Bei Außentemperaturen unter minus 5 Grad ruht die Baustelle in der Regel - der Beton bindet nicht mehr ab, der Mörtel friert. Bei Temperaturen zwischen 0 und 5 Grad mit Frostschutzmaßnahmen weiterarbeitbar. In Deutschland sind das typisch 4 bis 12 Wochen Frostperiode pro Jahr, je nach Region.
Was kostet Winterbau zusätzlich?
Frostschutzmaßnahmen verteuern den Rohbau um 3 bis 8 Prozent. Bei einem Rohbau-Wert von 130.000 Euro also 4.000 bis 10.000 Euro Mehrkosten. Komponenten: beheiztes Bauzelt 2.500 bis 6.000 Euro Miete, Frostschutzmittel im Beton 15 bis 25 Euro pro Kubikmeter, Heizmatten und Folien 2.000 bis 4.000 Euro.
Soll ich im Winter mit dem Bauen beginnen?
Möglich, aber teuer. Wer im November mit Erdarbeiten startet, kommt typisch erst im April mit dem Rohbau richtig in Fahrt. Frostperioden verlängern die Bauzeit um 2 bis 4 Wochen, die Mehrkosten sind 3 bis 8 Prozent. Idealer Spatenstich: Mitte März bis Ende April.
Welche Gewerke gehen problemlos im Winter?
Innenausbau ab Hülle dicht: Putz, Estrich, Maler, Boden, Sanitär, Elektro - sofern beheiztes Innenklima ab 12 bis 15 Grad. Kritisch: alle Außenarbeiten mit Beton oder Mörtel. Bei Innenausbau-Phase im Winter sogar Vorteil - keine Witterungs-Probleme.
Was passiert, wenn der Beton bei Frost gegossen wird?
Der Beton bindet nicht ab oder nur teilweise. Festigkeit reduziert, später Risse oder Festigkeits-Mängel. Bei Frostschutzmittel im Beton (oder beheizten Bauteilen) wird das verhindert. Ohne Schutz: Bauteil oft komplett zu sanieren. Daher: bei Frost nur mit Schutz arbeiten.
Hausbau Journal Redaktion
